Энергетика | | В Нововоронеже реализуется самый масштабный инвестиционный проект на территории Центрально-Черноземного региона
Нынешний год стал во многом определяющим в возведении Нововоронежской АЭС-2. Проделана колоссальная, а нередко и уникальная работа, которая позволила сегодня этому ключевому инвестиционному проекту региона перейти в разряд пусковых объектов. В летопись сооружения самой большой стройки Воронежской области вписаны новые страницы трудовых успехов. И, что приятно отметить, журналисты «Коммуны» внесли свой вклад в освещение строительно-монтажных работ, проводимых на промышленной площадке в уходящем 2013 году.
Валерий Казанов
Новостройку газета "ведет" с 20 июня 2007 года, когда была заложена капсула в честь сооружения Нововоронежской АЭС-2. Затем, 24 июня 2008 года, ОАО "Атомэнергопроект" (генеральный проектировщик и генподрядчик) приступило к основному этапу строительства НВ АЭС-2 – бетонированию фундаментной плиты здания реактора первого энергоблока. В пресс-релизе пятилетней давности написано: "Общая площадь, выделенная под строительство атомной станции, включая объекты основных и временных зданий и сооружений, 234 гектара. Площадь территории размещения двух энергоблоков - 114 гектаров. Количество объектов основного и вспомогательного назначения НВ АЭС-2 - 152, из них 70 объектов основного производственного назначения".
Визит генерального директора Госкорпорации "Росатом" Сергея Кириенко на Нововоронежскую АЭС-2 (2 августа 2013 г.)
Масштабы, возможно, кого-то и пугали, но только не тех, кто пришел воплощать инвестиционный проект. Им было неимоверно трудно: двадцать лет в стране не строили ничего подобного. Но они, наперекор всем трудностям, создали необходимые условия для эффективного ведения работ на строительной площадке. И сегодня здесь произошли разительные перемены, о которых говорил генеральный директор Госкорпорации "Росатом" Сергей Кириенко, дважды побывавший в нынешнем году на строительной площадке НВ АЭС.
Будучи в августе в Нововоронеже, Сергей Кириенко в беседе с журналистами особо отметил, что впервые в практике Концерна "Росэнергоатом" заранее было проведено объединение действующей и строящейся АЭС. По мнению главы "Росатома", такое решение оказалось правильным и уже дает хорошие результаты.
- Обычно объединение станций происходит, когда она достроена. Сейчас мы исходим из того, что это головной блок АЭС, это первый в истории проект "АЭС-2006". Это особенность воронежской АЭС: здесь всегда строились головные блоки. Она всегда была таким инновационным прорывным объектом в атомной отрасли. То, что возводится сегодня, - это не просто блок, соответствующий всем требованиям безопасности, но и целый ряд прорывных принципиально новых технологий, - сообщил тогда Сергей Кириенко.

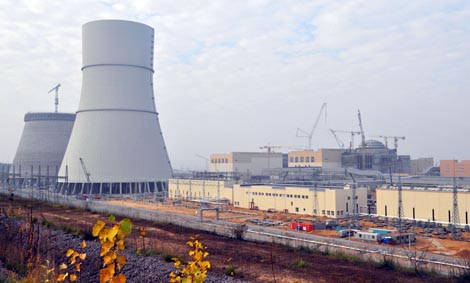

Одним из значимых событий на стройплощадке нынешнего года стало завершение обработки защитной оболочки градирни, которая стала своеобразной визитной карточкой НВ АЭС. Нововоронежскую башню видно за несколько десятков километров. Ее высота 171 метр - это около 60 этажей.
Особенно выигрышно выглядит Нововоронежская АЭС-2 со смотровой площадки. Отсюда
по достоинству можно оценить новаторскую мысль и размах стройки
В течение четырех месяцев промышленные альпинисты сначала "шлифовали" бетонную оболочку, а затем наносили покрытие, защищающее от высокой влажности внешнюю поверхность градирни. Наблюдая снизу за их работой на головокружительной высоте, понимаешь, сколь грандиозно это сооружение.
А рядом с ним "подрастает" ее сестра-близнец - градирня второго энергоблока. Согласно проекту, на нововоронежской площадке возводится одна башенная испарительная градирня на энергоблок вместо двух, как это было на отечественных АЭС ранее. Такое решение позволяет существенно снизить капитальные затраты, расход электроэнергии на собственные нужды, а также уменьшить площадь промышленной площадки АЭС при сохранении всех требований технологии и безопасности. Это можно сказать, ноу-хау от ОАО "Атомэнергопроект".
Кстати, многие новшества, внедряемые на НВ АЭС-2, можно смело отнести к российскому ноу-хау.
К примеру, впервые на распределительных подстанциях атомной станции использованы комплектные распределительные устройства 220/500 кВ с элегазовой изоляцией. Данное оборудование отличает компактность, надежность и безопасность в обслуживании. Та же турбина энергоблока N1, основные работы по монтажу которой завершены в марте нынешнего года, будет самой крупной в России и по мощности - 1200 мВт, - и по скорости вращения - три тысячи оборотов в минуту. В октябре в здании турбины завершен монтаж всех шести подогревателей сетевой воды. Оборудование является основным элементом теплофикационной части АЭС: предназначено для снабжения теплом объектов атомной станции и Нововоронежа.
На Нововоронежской АЭС-2 с 2011 года активно внедряется Производственная система "Росатом" (ПСР). Один из значимых ПСР-проектов нынешнего года - изготовление, монтаж и бетонирование градирни энергоблока N2. На сооружение внешней опорной колоннады, состоящей из 44-х колонн (каждая весом - 57,7 тонны), а также нижнего опорного кольца (диаметр более 120 метров), строителям градирни энергоблока N2 потребовалось на 80 дней меньше, чем при возведении опорных конструкций первой градирни.
В последние полгода на площадке сооружения Нововоронежской АЭС-2 активно внедряется метод проектно-ориентированного управления (ПОУ). По словам заместителя генерального директора - директора по сооружению объектов ОАО "Атомэнергопроект" Сергея Батухтина, это уже позволило оптимизировать структуру управления проектом, увеличить уровень подчиненности и уровень управляемости. Кроме того, внедрение методов ПОУ вывело на новый качественный уровень использование календарно-сетевых графиков, которые позволяют более эффективно управлять строительством.
Как и намеревались строители Нововоронежской АЭС-2, перед Новым годом они установили на штатное место второй и третий ярусы купола наружной защитной оболочки реакторного здания энергоблока N1. Таким образом, высота реакторного здания вместе с куполом достигла 64,5 метра.
- Закрытие купола фактически означает конструктивное завершение такого важного объекта атомной станции, как реакторное здание. Это наглядный результат длительной и напряженной работы", - отметил генеральный директор ОАО "Атомэнергопроект" Марат Мустафин.
По его словам, успешная установка крупногабаритных купольных металлоконструкций на штатное место демонстрирует высокую квалификацию строителей.
Монтажникам предстоит выполнить большой объем работ по соединению ярусов купола между собой и армированию. После чего во втором квартале 2014 года будет продолжено бетонирование наружной защитной оболочки.
Кроме того, в декабре прошли высоковольтные испытания оборудования комплектного распределительного устройства напряжением на 220 кВ (КРУЭ-220). КРУЭ-220 входит в состав общестанционного электротехнического оборудования и предназначено для приема мощности с внешних линий электропередачи, распределения его на площадке электростанции, а также для передачи произведенной на АЭС электроэнергии в Единую энергосистему. В ходе испытаний оборудование успешно прошло проверку на функциональность и надежность.
Нельзя не обойти вниманием еще одно знаковое событие, которое произошло в последний месяц 2013 года - на НВ АЭС-2 начат монтаж уникального в своем роде транспортного шлюза. Такое оборудование на российской АЭС монтируется впервые. Как отметил управляющий Нововоронежским филиалом ОАО "Атомэнергопроект" Александр Пендюрин, это последнее тяжеловесное оборудование, которое открыло прямую дорогу к конструктивному завершению всего здания реактора первого энергоблока.
Объем строительно-монтажных работ, выполненных на площадке сооружения Нововоронежской АЭС-2, по итогам одиннадцати месяцев 2013 года составил 12,7 миллиарда рублей, или 103 процента от плана. Эта информация была озвучена на заседании оперативного штаба в начале декабря. По словам первого заместителя директора филиала ОАО "Концерн Росэнергоатом" "Управление сооружением объектов" Виктора Сучкова, финансовоэкономические показатели, с которыми на Нововоронежской АЭС-2 завершают год, вполне достойные.
Как отметил заместитель генерального директора - директор по сооружению объектов ОАО "Атомэнергопроект" Сергей Батухтин, в настоящее время на площадке набран хороший темп выполнения работ.
- По ключевым мероприятиям мы идем в графике, а в отдельных случаях - даже с опережением. Сейчас для нас главное - сохранить темп, чтобы выполнить стоящую перед компанией задачу и осуществить пуск первого энергоблока в декабре 2014 года, - заявил Сергей Батухтин.
Уже намечены приоритетные задачи на следующий год. Прежде всего, это запланированный на первый квартал пролив на открытый реактор (послемонтажная очистка трубопроводов систем безопасности и систем, подключенных к реактору). Для выполнения этих мероприятий предстоит завершить монтаж 19 технологических систем трубопроводов и проложить около 800 километров электрических кабелей.
Другое ключевое событие запланировано на второй квартал 2014 года - монтаж корпуса реактора второго энергоблока после завершения строительных работ в шахте реактора. Словом, планов - громадье. Времени осталось не так и много, но строители уверены, что уложатся в срок.
Источник: газета "Коммуна" N 192 (26214), 27.12.2013г.
