На Нововоронежской АЭС-2 начат монтаж резервных трансформаторов собственных нужд атомной станции. Об этом сообщило Управление коммуникаций ОАО «Атомэнергопроект» (Москва) – генерального проектировщика и генподрядчика сооруженя НВАЭС-2.
Резервные трансформаторы (по два на каждый энергоблок), преобразующие напряжение с 220 кВ до 10 кВ, обеспечивают энергоснабжение системы собственных нужд АЭС, как в режиме нормальной эксплуатации, так и в схеме резервного питания.
Все резервные трансформаторы прошли укрупнительную сборку на площадке сооружения. В настоящее время в зону монтажа доставлен первый трансформатор и начата транспортировка второго.

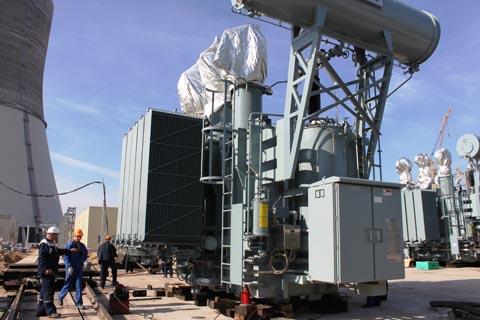

Операция по перевозке - длительная и трудоемкая. При помощи домкратов трансформатор (вес - 150 тонн) поднимают и грузят на специальную тележку и затем с применением лебедки транспортируют по рельсовому пути в зону монтажа.
Завершить монтаж всех четырех трансформаторов и начать пусконаладочные работы планируется уже в ноябре.
После ввода в эксплуатацию резервных трансформаторов будет обеспечена подача напряжения на первоочередные объекты строящейся АЭС, в том числе в здание электроснабжения нормальной эксплуатации.
Все трансформаторное оборудование НВАЭС-2 будет оснащено системой мониторинга и диагностики, что позволит выполнять непрерывное измерение, регистрацию и отображение основных параметров оборудования, а также прогнозировать его техническое состояние.
