На Новоронежской АЭС летом включат в сеть шестой энергоблок
Включение энергоблока Б„–6 Нововоронежской АЭС в сеть намечено на лето текущего года, сообщил на очередном заседании оперативного штаба директор атомной станции Владимир Поваров.
В свою очередь генеральный директор АО "Концерн Росэнергоатом" Андрей Петров отметил, что необходимость соблюдения жесткого графика по подготовке к энергопуску не должна ставить под угрозу жизнь и здоровье людей. Он подчеркнул: вопросы безопасности производства являются приоритетными при проведении работ.
29 марта участники заседания штаба - гендиректор "Росэнергоатома" Андрей Петров, директор НВАЭС Владимир Поваров и руководитель Группы компаний ASE Валерий Лимаренко - проинспектировали пусковые объекты. В том числе реакторное здание, блочный пункт управления, хранилище твердых радиоактивных отходов, очистные сооружения, азотно-кислородную станцию.
Участники заседания обсудили вопросы поставок оборудования, сроки получения разрешительных документов, хода отдельных операций, необходимых для выхода на минимально контролируемый уровень мощности. Обсужден также ход операций по физическому пуску блока Б„–6, сообщает Управление информации и общественных связей НВАЭС.
Андрей Петров отметил, что начало загрузки топлива - это важнейший этап рабочего графика, своевременный выход на энергопуск зависит от четкого соблюдения всех последующих шагов. "Если существуют какие-то риски, мы должны о них заранее знать, чтобы своевременно устранять".
Руководитель Группы компаний ASE Валерий Лимаренко заверил: несмотря на очень жесткий график, генеральный подрядчик приложит все усилия, чтобы обеспечить энергопуск, включение блока в сеть в установленные сроки.

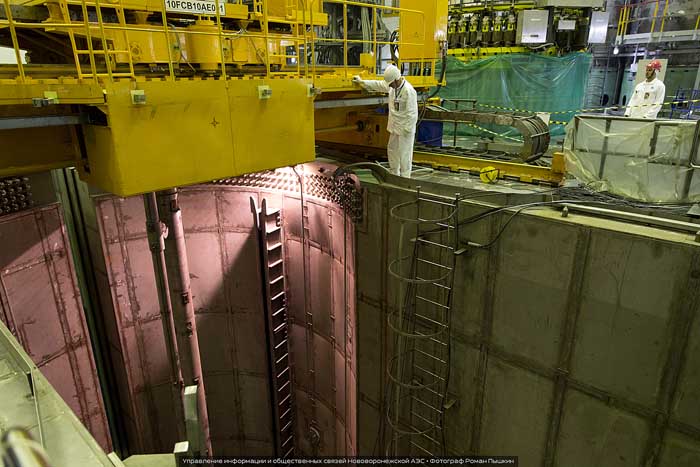

В настоящее время на энергоблоке Б„–6 НВАЭС ранее загруженные в реактор имитаторы топливных кассет замещаются сборками с ядерным топливом - ТВС. На 30 марта загружено 1уже 08 сборок из 163.

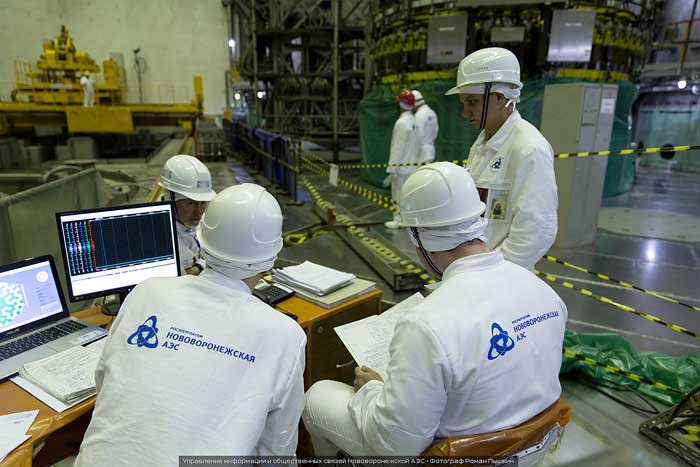

Директор НВАЭС Владимир Поваров, говоря о ходе операций по физпуску 6-го энергоблока, отметил:"Физический пуск начался с установки первой кассеты с топливом. Это событие произошло 24 марта, в 03:28 (мск). У нас существует почасовой график всех операций. Сначала это загрузка реактора свежим ядерным топливом, сборка реактора. Затем - все те испытания, которые проходят в подкритическом состоянии. И, наконец, выход на минимально-контролируемый уровень мощности (МКУ) и включение блока в сеть, переход к этапу энергопуска. Этап физического пуска занимает около 55 суток. И потом в течение нескольких недель мы будем проводить испытания на этапе энергопуска".
По словам Владимира Поварова, окончание загрузки топлива состоится, по графику, второго апреля."Для коллектива нашей АЭС, - отметил он, - это знаковое событие, поскольку теперь мы приступили к реальному вводу блока в эксплуатацию и его последующему включению в сеть. До конца года мы должны сдать блок в промышленную эксплуатацию. Это значит, что Воронежская область получит дополнительные налоги от функционирования Нововоронежской АЭС, и шестого энергоблока - в частности. Эти налоги пополнят и бюджет Нововоронежа, что позволит реализовать намеченные городской властью планы, выполнить все запланированные преобразования".

Фото: УИиОС Нововоронежской АЭС
Источник: Газета "Коммуна"
